La Sfida
Intervenire all’interno di uno stabilimento già in esercizio significa operare in un contesto tecnico delicato, dove ogni attività deve essere pianificata con precisione per non interferire con la produzione.
In questo progetto la sfida era riorganizzare l’alimentazione elettrica dei compressori C78 e C79 dell’impianto acque, realizzando una nuova dorsale di alimentazione tra Cabina Waelz e le utenze coinvolte.
Un intervento complesso, che ha richiesto sopralluoghi tecnici preventivi, pianificazione dei fuori servizio, lavorazioni in orario serale, notturno o festivo e un costante coordinamento con il personale di stabilimento.
Approccio
Abbiamo affrontato il progetto partendo dall’analisi dell’impianto esistente e dalla definizione delle attività necessarie per eseguire il revamping in modo ordinato, sicuro e compatibile con l’operatività dello stabilimento.
L’intervento ha previsto una gestione tecnica puntuale delle diverse fasi: dallo smantellamento delle alimentazioni esistenti alla modifica del quadro ASP001 in Cabina Waelz, fino alla posa delle nuove linee di potenza, alla realizzazione del sistema di commutazione e all’integrazione dei segnali PLC.
Particolare attenzione è stata dedicata alla pianificazione delle lavorazioni, alla sicurezza degli attraversamenti, alla corretta identificazione dei cavi e al coordinamento con le infrastrutture elettriche già presenti.
Soluzioni
L’intervento ha compreso una serie di attività tecniche integrate, tra cui:
- smantellamento delle alimentazioni elettriche esistenti
- recupero e gestione dei materiali riutilizzabili

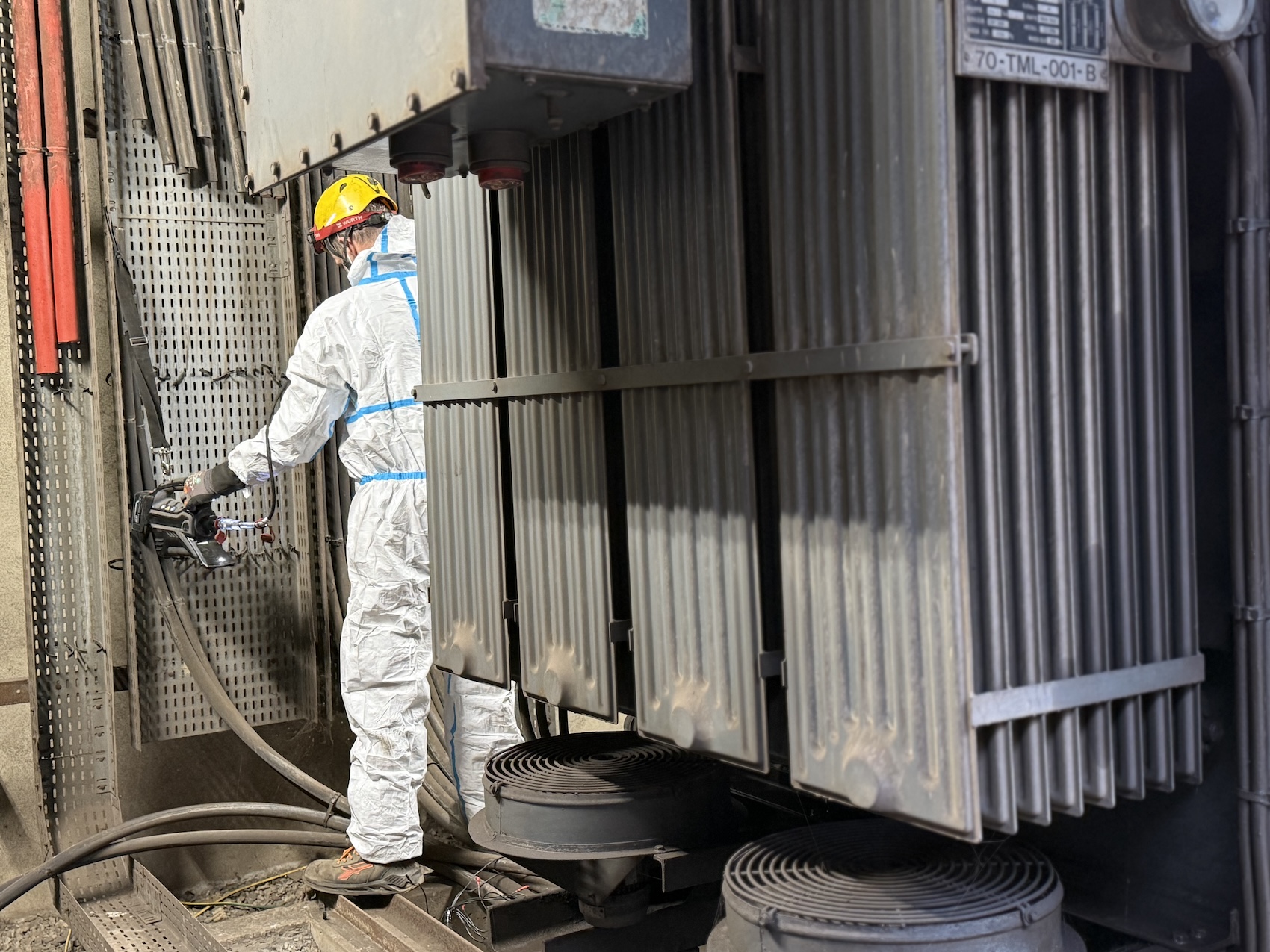

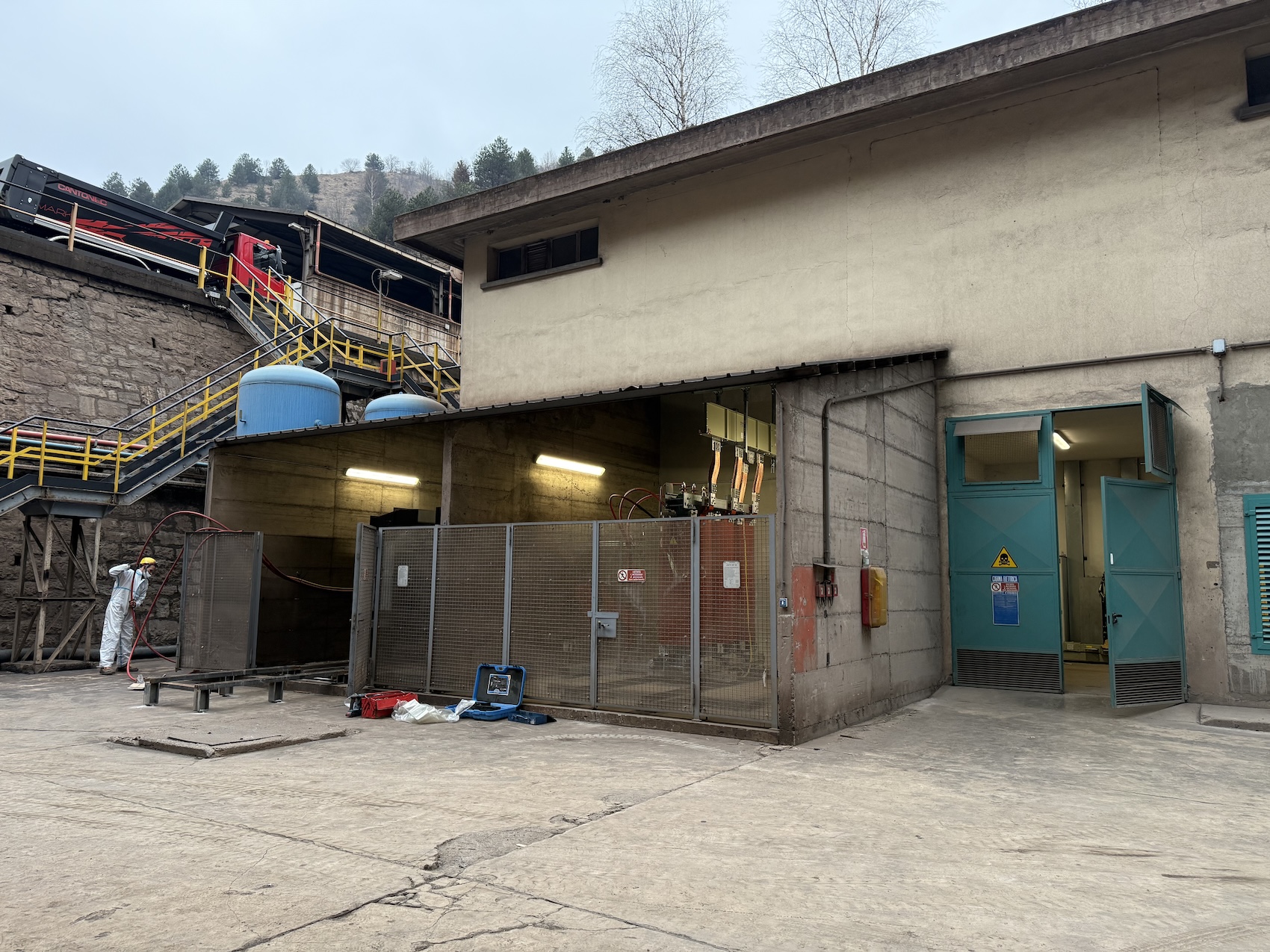

- modifica del quadro ASP001 in Cabina Waelz

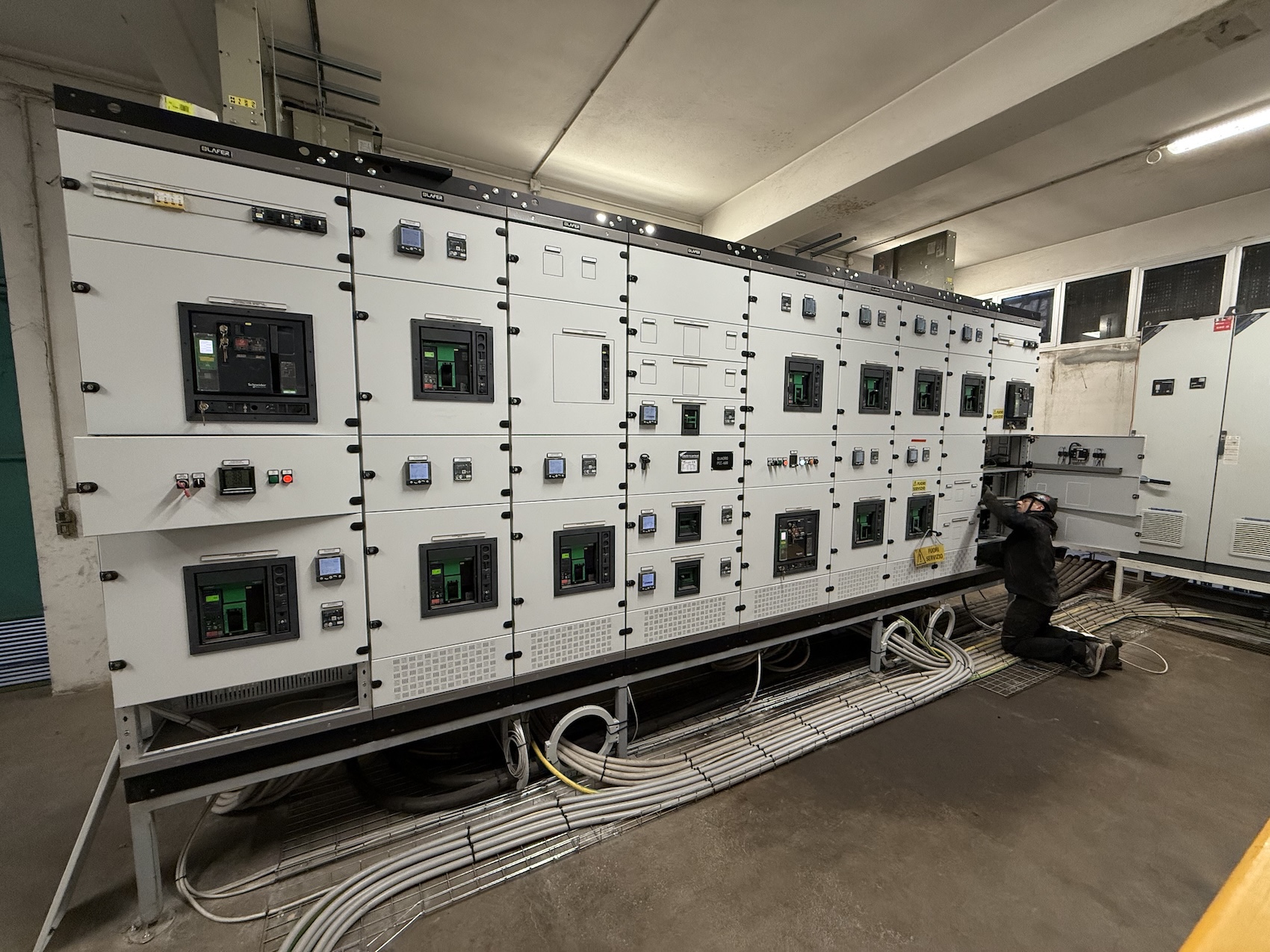

- installazione di nuovo interruttore Schneider NSX630N da 630A
- installazione della protezione differenziale e dei dispositivi ausiliari
- realizzazione di nuove passerelle portacavi
- posa di circa 1,6 km di cavi di potenza da 150 mm²
- realizzazione della nuova dorsale di alimentazione dei compressori C78 e C79
- installazione del sistema di commutazione SOCOMEC da 630A
- recupero e modifica delle linee esistenti
- cablaggio dei segnali PLC e automazione
- posa di tubazioni, raccordi e cassette ausiliarie
- identificazione dei nuovi cavi secondo standard di stabilimento
- sigillatura tagliafuoco degli attraversamenti
- collaudo, verifiche elettriche e messa in servizio finale
La nuova configurazione ha permesso di riorganizzare l’alimentazione dei compressori attraverso un sistema più strutturato, integrato con il controllo e predisposto per una gestione più efficace delle utenze coinvolte.
Risultati
Il risultato è un intervento di revamping elettrico completo, sviluppato per adeguare l’alimentazione dei compressori C78 e C79 all’interno di uno stabilimento produttivo attivo.
La modifica del quadro ASP001 in Cabina Waelz, insieme alla nuova dorsale di alimentazione, al sistema di commutazione e al cablaggio dei segnali PLC, ha permesso di riorganizzare in modo più ordinato, sicuro e controllato la distribuzione dell’energia a servizio dell’impianto acque.
